园林绿化行政审批

一、行政审批内容

1、新、改、扩建项目附属绿化工程设计方案审批包括:

(1)、单位附属绿地的绿化工程设计方案;

(2)、道路绿化的绿化工程设计方案;

(3)、居住区绿化的绿化工程设计方案;

(4)、公园绿地、广场绿地、街头绿地、小游园的绿化工程设计方案;

二、行政审批依据

1、市政府相关文件依据

《进一步深化行政审批制度改革的实施意见》 昆政发[2012]72号、《关于进一步下放经济社会管理权限的通知》 昆政发[2012]73号、昆明市园林绿化局《关于下放审批管理权限的通知》(昆园[2012]40号)、昆明市园林绿化局《关于下放审批管理权限的补充通知》(昆园[2012]41号)、昆明市园林绿化局《关于印发昆明市新、改、扩建项目附属绿化竣工验收程序规定的通知》昆园[2012]22号文件。

2、《昆明市城镇绿化条例》

第二十一条 市园林绿化行政管理部门负责审批中心城区范围内新建、改建项目的绿化指标和绿化方案。规划行政管理部门依据绿化审批指标,审批建设工程规划。其他县(市、区)园林绿化行政管理部门负责审批规划区范围内新建、改建项目的绿化指标和绿化方案。建设单位应当按照批准的绿化指标和绿化工程设计方案进行施工,因特殊原因确需改变设计方案的,报原批准机关审批。

三、绿地率规定及审核指标

1、新《昆明市城镇绿化条例》第十一条:城镇规划区范围内建设用地的绿地率,应当符合以下规定:

(1)、城市主干道不低于30%,次干道不低于25%;

(2)、新建居住区不低于40%,老旧居住区改造不低于25%;

(3)、商业用地不低于25%;

(4)、行政办公、文化体育、医疗卫生、教育科研等用地不低于40%;

(5)、新建工业园区不低于30%。

(6)、在道路人行道、单位出入口两旁、道路环岛、交通安全岛、交叉路口周围、分车隔离带、立交桥绿地以及绿线控制范围内的用地,在便于消防、急救、抢险等车辆在必要时穿行,并满足建筑物、构筑物外缘于乔木中心距离满足2米的条件下,按照行距3.0米的要求栽种行道树,道路行道树以常绿树为主,二行以上的行道树原则上以常绿阔叶树、落叶乔木进行搭配。

2、审核指标:

(1)、绿地率=实际用于绿化的用地面积/净用地面积

(2)、绿地中树木覆盖面积不得少于绿地面积的80%。

(3)、常绿乔木不得少于乔木总量的80%。

四、新、改、扩建项目附属绿化工程设计方案审批申请单位应提供的资料及要求:

1、填报《昆明市呈贡区建设工程绿化报审表》

2、绿化方案设计单位资质(复印件及电子版各一份):资质证证书副本,文件名称“XX公司城市园林绿化企业设计资质证书”。

3、项目基本情况:

(1)、项目在该片区的控规图:“文件名称“XX项目在该片区的控规图”,用地范围内须用不同色块区分规划用地性质(如:商业金融用地、居住用地、道路用地、公共绿地等);如需分期报批,图纸上须明确分期报批情况(附文字说明);

v (2)、用地及周边情况:文件名称“XX项目用地及周边情况“,须用不同颜色注明项目周边道路、河道、公园及标志性建筑物等名称;

(3)、项目现状图:文件名称“XX项目现状图”,须清楚绘出地物、地貌(绿化、建筑、河流、水体),卫片或线画图,引线附照片。

4、规划行政主管部门相关批文及附图(复印件及电子版各一份)

v (1)、 建设用地规划许可证及附图:文件名称“XX项目用地界线图”;

(2)、建设工程规划许可证及附图:经规划许可盖章的总平面图复印件(技术经济指标);文件名称“XX项目建设工程规划许可证附图”;

(3)、规划设计条件及附图:文件名称“XX项目规划条件及附图”;

(4)、经规划部门行政审批公示的总平图:文件名称“XX项目规划公示总平面图”。

5、申报单位及委托人基本资料(复印件及清晰的电子版彩色扫描件各一份):申报单位营业执照副本,委托人身份证、法人代表身份证。

6、资料真实性承诺书(原件及电子版各一份)

7、消防部门相关意见(复印件及清晰的电子版彩色扫描件各一份):文件名称“XX项目消防部门审查意见”。

8、绿化景观方案平面图(蓝图四份,AutoCAD格式光盘电子文件一份)。

(1)绿化景观设计方案总平面图、乔木种植图、灌木和地被种植图各四份:图中需反映:项目主要经济指标,照图计算的绿地总面积和绿地率;乔、灌木的种植数量、规格,并计算出树木覆盖面积占绿地面积比例(≥80%)、常绿乔木占乔木总数量比例(≥80%)两项指标。

v (2)配乔木、灌木、地被的种植方案图。

v (3)电子光盘一套。配置PPT汇报材料。具体制图要求,请咨询窗口工作人员。

v 9、绿化景观设计方案(文本)五份。

10、昆明市建设工程绿化报审表(原件一式四份):填写相应内容并加盖申报单位公章。

11、绿化方案审批报件承诺书(原件一份)

v 12、报件要求及注意事项:

v (1)、复印件:均须加盖申报单位公章,报件时请携带相应原件备查;

(2)、电子版资料:对于无特殊说明的文件,在进行清晰彩色扫描后请存为PPT格式,刻录光盘,并贴项目名称标签;

(3)、所有资料:装资料盒,封面详细填写报件单位名称、项目名称、联系人及联系方式。

五、绿化方案审批办理时限

《新、改、扩建项目附属绿化工程设计方案审批》办理时限要求是4个工作日(不含现场勘验,、专家会审、图纸调整)。

六、绿化验收需提供的资料及要求

1、验收需提供的资料:

(1)填报《昆明市呈贡区建设工程绿化验收报审表》

(2)、经专业测绘机构测绘的绿化工程竣工图()蓝图两份),AutoCAD)格式光盘电子文件一份)

(3)、施工单位资质证书(核原件,收复印件一份)

(4)、建设单位、监理单位和勘察设计单位绿化工程竣工验收质量评价报告(原件一份)

(5)、项目工程测绘报告(原件五份)

(6)、代建绿地交费凭证(有代建情况的才需提供,复印件一份)

(7)、绿化验收承诺书(原件一份)

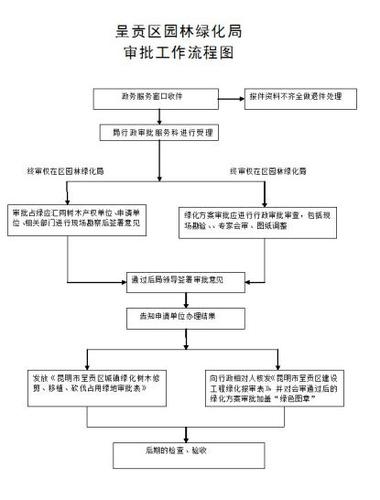

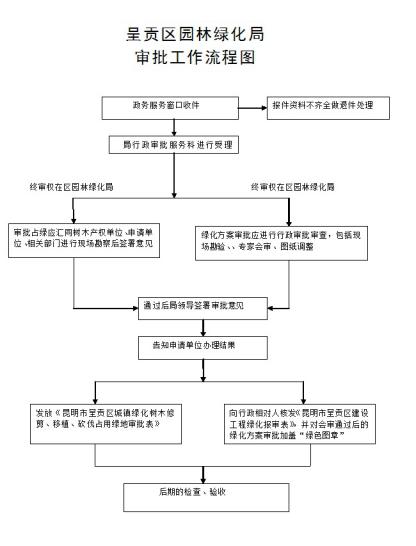

2、审批流程

(1)、行政审批相对人提交申报项目所需材料至昆明市呈贡区园林绿化局行政审批办公室(区人民政府政务服务中心二楼昆明市呈贡区园林绿化局窗口)。

(2)、行政审批办公室人员根据行政审批相对人提供的材料进行审核(时限:即时审核)

*材料未齐备的返回申报人并向其说明申报要求

*经初审合格的准予进入审批程序

(3)、组织相关工作人员进行复核验收,提出验收意见报行政审批负责人

(4)、行政审批负责人签署验收审批意见。

七、报件地点、受理机关

1、报件地点

呈贡区政务服务管理局园林窗口 地点:呈贡区谊康北路

电话: 67483995

2、受理机关:昆明市呈贡区园林绿化局行政审批服务科

地点:呈贡区管委会综合楼二楼

电话:67482915
